Dalle béton terrain padel au Maroc : drainage et contrôles avant pose
Dalle, pentes, évacuation, ancrages et réception : la méthode pour préparer un support de terrain de padel au Maroc sans reporter les défauts sur la pose.

Une dalle béton terrain padel doit fournir un support stable, régulier et compatible avec l’évacuation de l’eau, les ancrages et le revêtement retenu. Il n’existe pourtant pas de recette de dalle valable pour tous les sites. Le sol, le relief, le réseau d’assainissement, l’exposition à la pluie et la solution structurelle changent le calcul.
La bonne décision consiste à faire valider le support par les professionnels responsables du génie civil et de la structure, puis à le réceptionner avant l’arrivée de l’équipe de pose. Une surface qui paraît plane à l’œil peut encore retenir l’eau ou sortir des tolérances prévues par le système installé.
À retenir avant de lancer le béton
- Le drainage se conçoit avec la dalle, les abords et l’exutoire. Une pente sans sortie d’eau ne règle rien.
- Le plan d’ancrage doit être coordonné avec les armatures, les réservations et les réseaux avant exécution.
- Les tolérances à contrôler viennent du dossier technique du projet, pas d’une valeur copiée sur un autre chantier.
- La réception du support doit produire des mesures, des photos et une liste de réserves, pas un simple accord oral.
Pour replacer ces contrôles dans l’ensemble du projet, le guide des étapes de construction d’un terrain de padel détaille les interfaces entre étude du site, génie civil, équipement et réception.
Trois décisions doivent rester distinctes. L’autorisation de construire un terrain de padel au Maroc détermine si le programme et ses ouvrages peuvent être instruits sur la parcelle. Le présent article traite du support à concevoir et à recevoir. La préparation du chantier avant la pose vérifie ensuite que la version autorisée, le plan de dalle, les réseaux, les accès et la logistique décrivent le même chantier. Aucun de ces trois contrôles ne remplace les deux autres.
Dalle béton terrain padel : quelles décisions prendre avant le plan d’exécution ?
Le plan de la dalle arrive après la lecture du terrain. Il faut d’abord connaître la portance et les particularités du sol, repérer les remblais ou zones remaniées, relever les niveaux et identifier le chemin possible de l’eau. Le concepteur peut alors définir une solution adaptée. Copier une épaisseur, un ferraillage ou une pente vus ailleurs serait une fausse sécurité. Ces paramètres relèvent du calcul et des prescriptions du projet.
Le dossier doit aussi intégrer la structure du terrain. Les efforts transmis par les poteaux et les ancrages ne se traitent pas comme une simple charge répartie. Les positions exactes, les distances aux bords et les éventuelles réservations doivent être compatibles avec le ferraillage. Une correction improvisée après coulage peut toucher une armature, fragiliser une rive ou déplacer la structure.
| Élément à documenter | Question à résoudre | Preuve attendue avant travaux |
|---|---|---|
| Sol et terrassement | Le support est-il homogène et apte à recevoir l’ouvrage prévu ? | Étude ou avis technique adapté au site, coupes et consignes de préparation |
| Altimétrie | Où sont les points hauts, les points bas et l’exutoire ? | Relevé de niveaux et plan coté |
| Eau | Comment l’eau quitte-t-elle la surface et les abords ? | Schéma continu jusqu’au point de rejet autorisé |
| Structure | Où se trouvent les ancrages et quels efforts transmettent-ils ? | Plan d’ancrage coordonné avec le génie civil |
| Réseaux | Les gaines et évacuations croisent-elles les zones sensibles ? | Plan de réservation validé avant coulage |
| Réception | Quelles tolérances seront mesurées ? | Protocole écrit relié aux prescriptions de pose |
Pourquoi une pente seule ne règle pas le drainage
L’eau suit une chaîne complète : elle tombe sur le terrain et ses abords, rejoint un chemin de collecte, traverse un dispositif dimensionné pour le site, puis atteint un exutoire accepté. Si un seul maillon manque, le défaut réapparaît ailleurs. Une grille peut se trouver plus haute que le point bas. Une canalisation peut être présente mais sans pente utile. Un rejet peut saturer ou renvoyer l’eau vers l’ouvrage.
Les abords comptent autant que la surface de jeu. Un talus, une toiture voisine ou une voie peuvent envoyer de l’eau vers la dalle. Le sable et les poussières peuvent aussi charger les dispositifs de collecte. Le projet doit donc prévoir l’accès au nettoyage. Un drain inaccessible finit par devenir un point aveugle.
Le guide pour choisir l’implantation d’un terrain de padel aide à repérer ces contraintes avant de figer la position de l’ouvrage. Ce travail en amont coûte moins qu’une reprise d’altimétrie après installation.

Quels défauts faut-il distinguer avant de choisir une correction ?
Une flaque n’indique pas automatiquement la même cause. Elle peut venir d’un point bas local, d’une déformation du support, d’un dispositif obstrué ou d’un exutoire mal placé. De la même façon, un décalage d’ancrage peut être isolé ou révéler une erreur de trame. Le diagnostic doit nommer le mécanisme avant de proposer la reprise.
| Symptôme constaté | Cause à vérifier | Risque si la pose continue | Décision prudente |
|---|---|---|---|
| Eau persistante après essai | Point bas, pente, collecte ou exutoire | Humidité, salissure et disponibilité réduite | Relever les niveaux et corriger la chaîne d’évacuation |
| Rive fissurée ou épaufrée | Exécution, choc, retrait ou ancrage trop proche | Fixation incertaine et aggravation possible | Faire qualifier le défaut avant perçage |
| Trame d’ancrage décalée | Implantation ou plan non coordonné | Structure forcée ou montage impossible | Comparer le relevé au plan validé |
| Surface irrégulière | Finition ou déformation du support | Pose du revêtement difficile, comportement inégal | Mesurer selon le protocole du système retenu |
| Réservation oubliée | Coordination tardive des réseaux | Percements improvisés dans une zone sensible | Faire valider un chemin alternatif |
pdf) fixent, pour la surface de jeu terminée, un écart de niveau inférieur à 3 mm sous une règle de 3 m. Pour une surface sans drainage, elles indiquent aussi une pente transversale maximale de 1 % du centre vers les bords. Ces valeurs sont des critères sportifs de surface. Elles ne dimensionnent ni l’épaisseur, ni le ferraillage, ni les fondations de la dalle.
Le guide interne des normes d’un terrain de padel les replace dans le cadre du jeu, tandis que le dossier du projet doit traduire le résultat attendu en tolérances de support, plans de structure et prescriptions de pose.
Graphique accessible : score de préparation du support
Le score ci-dessous est une grille de pilotage Swiss Padel Pro, pas une norme de calcul. Un point est attribué pour chacun des six livrables disponibles et validés : lecture du sol, relevé altimétrique, schéma de drainage, plan d’ancrage, plan des réseaux et protocole de réception.
| Score | Barre | État du dossier | Décision |
|---|---|---|---|
| 0/6 | ░░░░░░ | Aucun livrable vérifié | Ne pas chiffrer la dalle comme définitive |
| 1/6 | █░░░░░ | Une donnée isolée | Compléter l’étude du site |
| 2/6 | ██░░░░ | Sol et niveaux partiellement connus | Garder le plan en étude |
| 3/6 | ███░░░ | Interfaces encore ouvertes | Réunir génie civil et équipement |
| 4/6 | ████░░ | Solution presque coordonnée | Fermer les réserves avant exécution |
| 5/6 | █████░ | Un contrôle manque | Ne lancer qu’après validation écrite |
| 6/6 | ██████ | Dossier coordonné | Autoriser l’exécution selon les plans validés |
Cette représentation mesure la complétude du dossier, pas la qualité du béton. Un score de 6/6 n’exonère ni le calcul, ni le contrôle d’exécution, ni la réception.
Comment organiser la réception avant l’installation du terrain ?

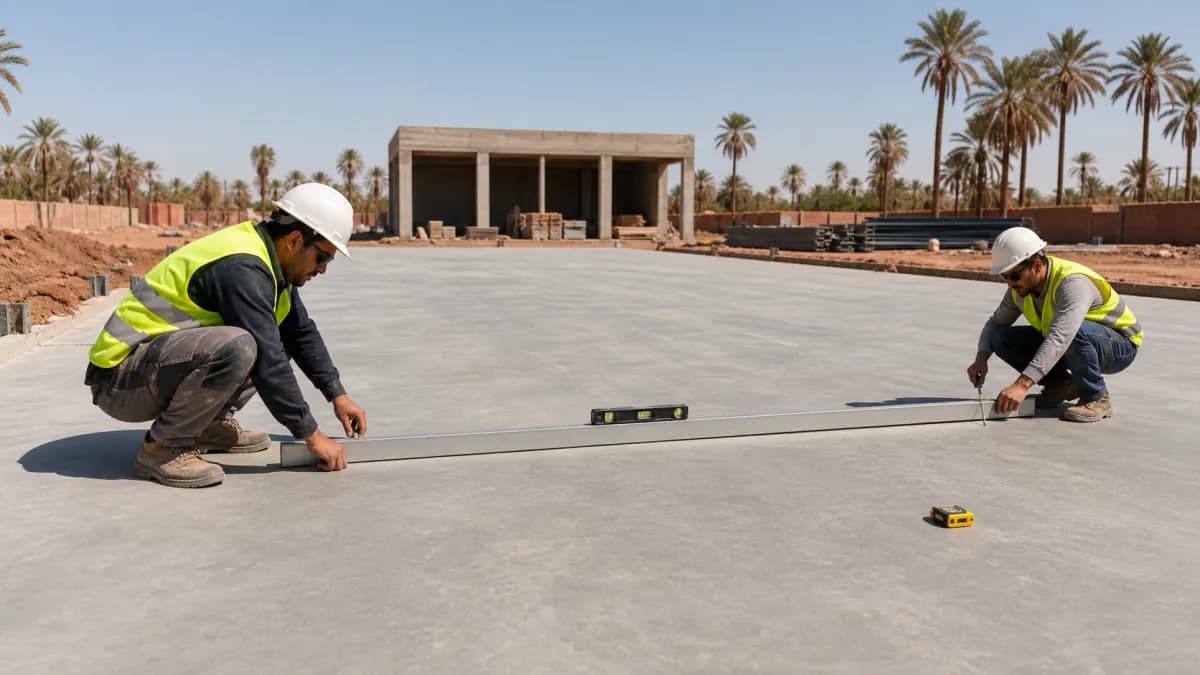

La réception commence avec les plans de référence. L’équipe de génie civil et l’installateur doivent regarder la même version du plan, avec les mêmes axes et le même repère altimétrique. On contrôle ensuite les dimensions utiles, les diagonales, les niveaux, les pentes, l’état des rives, la position des réservations et la compatibilité des ancrages. Le test d’écoulement, lorsqu’il est prévu par le protocole, doit observer la surface et la sortie de l’eau.
Chaque écart reçoit un statut : accepté selon une tolérance écrite, à reprendre avant pose, ou à soumettre au concepteur. Cette discipline protège toutes les entreprises. Elle évite que le poseur hérite d’un support non conforme et tente de le compenser avec la structure ou le gazon. L’article sur les contrôles de réception d’une installation de padel prolonge cette méthode jusqu’à la remise finale.
Une fiche de réception mesurable, sans valeur inventée
Le procès-verbal doit indiquer l’unité, l’outil, les points mesurés et la valeur de référence issue du document approuvé. Écrire seulement « conforme » empêche toute vérification ultérieure.
| Point contrôlé | Mesure à consigner | Référence d’acceptation | Preuve à archiver |
|---|---|---|---|
| Axes et diagonales | Écarts en millimètres entre relevé et plan | Plan d’implantation approuvé | Croquis coté et relevé daté |

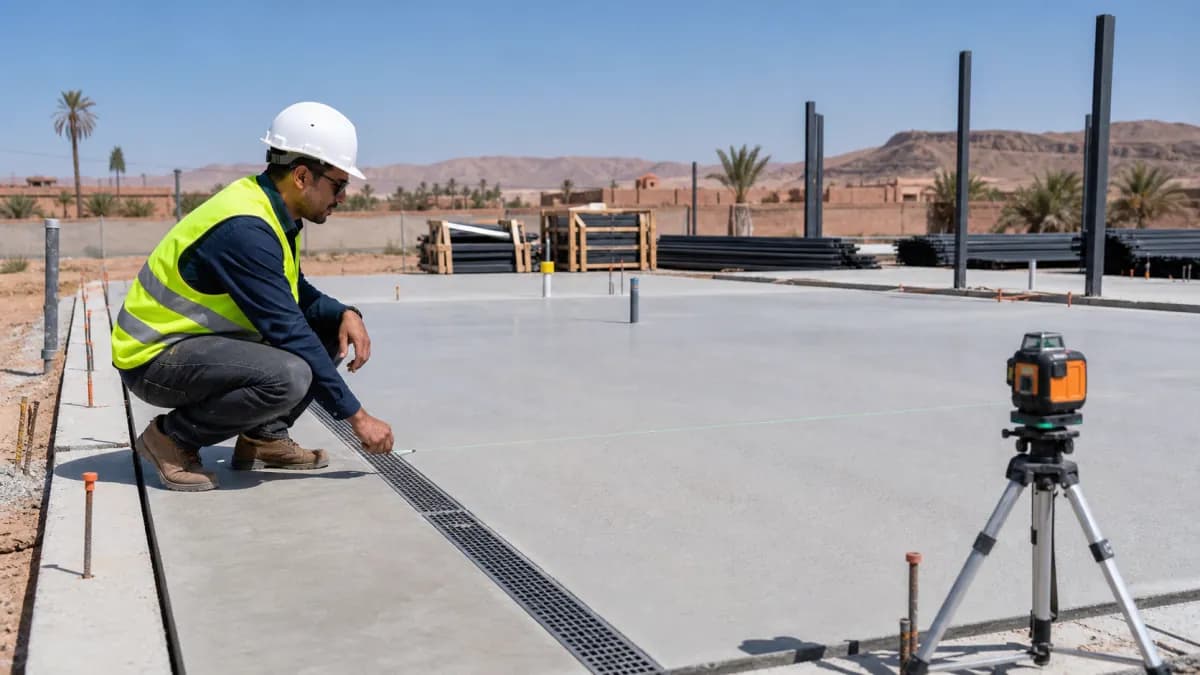

| Altimétrie et régularité | Niveaux et écarts sur la trame définie au protocole | Tolérances du système de pose et du concepteur | Carte des points, outil et méthode |
| Pentes et évacuation | Sens, valeur mesurée et résultat de l’essai prévu | Plan de drainage et critère écrit avant l’essai | Mesures, conditions de test et observation de l’exutoire |
| Trame d’ancrage | Position et distance aux références du plan | Plan du fournisseur intégré au plan de génie civil | Relevé coté avant perçage |
| Rives, fissures et réservations | Localisation et dimensions de chaque écart | Critère de réparation ou décision du concepteur | Photos repérées, réserve et contrôle après reprise |

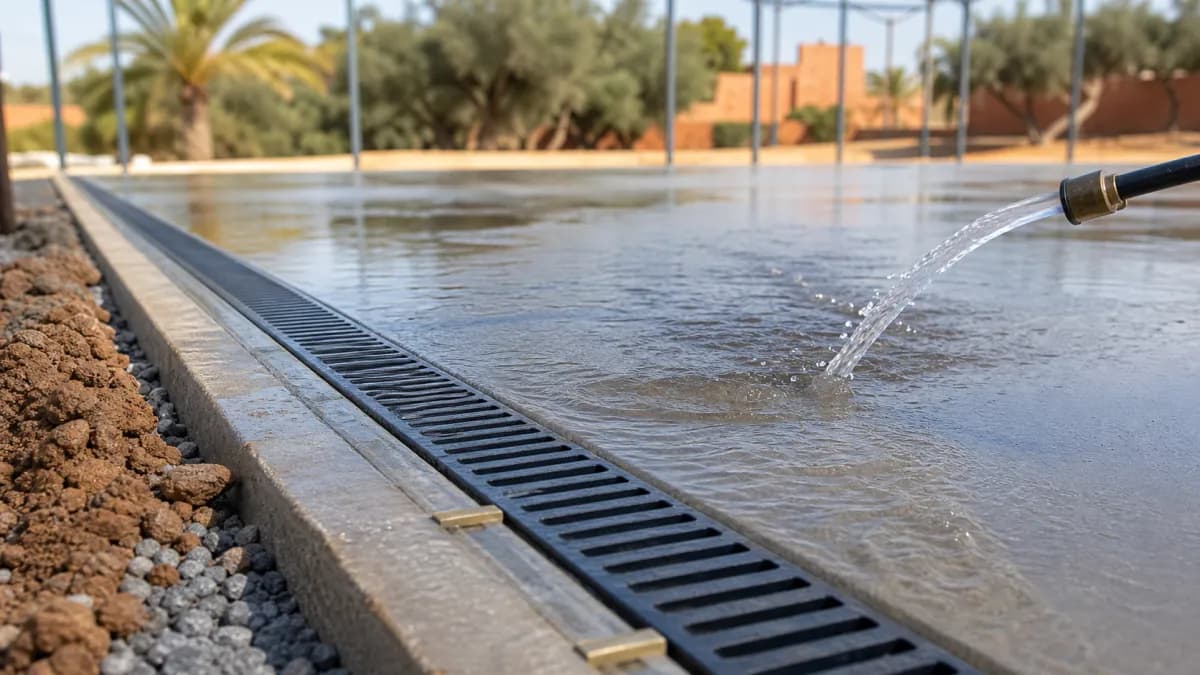

Le protocole doit être fermé avant le contrôle. Une valeur découverte après mesure ne peut pas devenir rétroactivement le critère d’acceptation.

Adapter le support au climat et à l’entretien au Maroc
Le contexte marocain varie fortement selon le site. Une zone côtière expose davantage certains matériaux à l’humidité et aux embruns. Un site poussiéreux charge plus vite les dispositifs de collecte. Une parcelle en pente peut recevoir des eaux venant de l’amont. La chaleur influence aussi les conditions d’exécution et de cure du béton, qui doivent rester sous la responsabilité de l’entreprise et de la maîtrise d’œuvre compétentes.
Si votre site doit passer du relevé à un dossier coordonné, la page construction de terrain de padel au Maroc présente les informations à réunir pour cadrer le génie civil, le drainage, l’équipement et la réception.

Source technique officielle consultée
- Fédération Internationale de Padel, Rules of Padel, version publiée en décembre 2025 et consultée le 14 juillet 2026, section « Ground surface ».
Cette source décrit la surface sportive. Le calcul de la dalle et de ses ancrages reste régi par le dossier de structure, l’étude du sol, les prescriptions du système installé et les règles applicables au projet.
FAQ sur la dalle et le drainage
Existe-t-il une épaisseur standard de dalle pour tous les terrains de padel ?
Non. L’épaisseur, le ferraillage et la préparation dépendent notamment du sol, de la solution constructive, des efforts et des règles applicables. Ils doivent être définis par les professionnels responsables du projet.
Une dalle existante peut-elle recevoir directement un terrain ?
Sa présence ne prouve pas sa compatibilité. Il faut contrôler ses dimensions, son état, ses niveaux, son drainage, ses rives et sa capacité à recevoir les ancrages prévus.
Faut-il poser le gazon pour tester l’évacuation de l’eau ?
Le comportement final dépend de l’ensemble dalle, revêtement et entretien. Les contrôles du support doivent néanmoins être réalisés avant de le masquer, selon un protocole défini par le projet.
Qui valide le plan d’ancrage ?
La responsabilité doit être écrite dans le dossier. Le fournisseur de la structure transmet ses données, tandis que les professionnels du génie civil et de la structure vérifient leur intégration dans l’ouvrage.
Que faire si un défaut apparaît juste avant la pose ?
Il faut le mesurer, le documenter et le faire qualifier. La correction doit être validée avant que la structure ou le revêtement ne rende le défaut plus difficile à traiter.
La décision à prendre avant le coulage
Avant de couler, le maître d’ouvrage doit pouvoir montrer le chemin de l’eau, la trame des ancrages, les réseaux et la méthode de réception sur un même dossier. Si ces pièces se contredisent, le chantier n’est pas prêt. Quelques heures de coordination à ce stade protègent la pose, l’entretien et la disponibilité future du terrain.
À lire ensuite
Articles liés

13 juillet 2026
Préparation chantier terrain padel : réussir avant la pose
Le dossier pratique pour préparer le sol, les accès, le drainage et les interfaces avant l'arrivée de l'équipe de pose.

13 juillet 2026
Autorisation construction terrain padel Maroc : démarche et contrôles locaux
Zonage, note urbanistique, permis, dépôt Rokhas et conformité : la méthode pour vérifier localement un projet de terrain de padel au Maroc.

13 juillet 2026
Rénovation terrain de padel : diagnostic et travaux au Maroc
Une rénovation de terrain de padel commence par un diagnostic du support, de la structure, du vitrage, du gazon et de l'éclairage avant tout devis.
