Remplacement gazon terrain padel : méthode et contrôles
Changer le gazon d'un terrain de padel exige d'abord le contrôle du support, du drainage et des joints, puis une pose suivie d'une réception documentée.

Le remplacement gazon terrain padel ne commence pas par le choix d'une couleur ou d'une fibre. Il commence par la dépose et le contrôle du support. Un nouveau revêtement posé sur des points bas, des fissures non qualifiées, un drainage déficient ou des résidus mal préparés héritera des mêmes défauts.
La méthode fiable suit cinq décisions : confirmer que le remplacement complet est nécessaire, définir l'usage attendu, accepter le support, poser selon les prescriptions du système retenu, puis réceptionner le gazon et le sable. Le guide du gazon synthétique pour terrain de padel aide à préparer la sélection, mais la référence finale doit rester liée au site, à l'intensité d'usage et aux conditions contractuelles du fournisseur.
Les règles du padel publiées par la FIP demandent une surface permettant un rebond régulier et renvoient les surfaces synthétiques aux exigences d'homologation de la fédération. Pour un projet privé, ce texte donne un cadre sportif, tandis que la réception doit aussi suivre la fiche du produit, le plan de pose, le contrat et les exigences locales. La version du document et la référence exacte du système doivent apparaître dans le dossier.
À retenir avant de commander
- Identifier la cause de l'usure avant de déposer la surface.
- Archiver la référence de l'ancien gazon et son historique d'entretien si ces informations existent.
- Ne pas accepter le support sur une simple impression visuelle.
- Faire préciser la fibre, le rouleau, les joints, le sable, la pose et la réception.
- Remettre un calendrier d'entretien adapté au revêtement réellement posé.
Le gazon influence le rebond, les appuis, le confort et l'image du terrain. Il ne corrige toutefois ni la géométrie du support, ni l'évacuation de l'eau.
Remplacement gazon terrain padel : quand est-il justifié ?
Une surface fatiguée ne nécessite pas toujours une dépose complète. Un brossage professionnel, une redistribution du sable, un nettoyage adapté ou une reprise locale peuvent suffire lorsque les fibres et les assemblages restent exploitables. La décision change si l'usure est étendue, si plusieurs joints s'ouvrent, si la fibre ne retrouve plus son comportement après entretien, si le support doit être repris ou si la référence existante n'est plus compatible avec l'usage attendu.
Le diagnostic doit distinguer l'usure normale, le défaut d'entretien, le défaut de pose et le problème venu du support. Cette distinction n'est pas théorique. Elle détermine qui intervient, ce qui peut être garanti et la préparation nécessaire. Le guide de maintenance d'un terrain de padel décrit les contrôles qui permettent souvent de repérer la dérive avant qu'un remplacement devienne urgent.
maintenance and cleaning on an artificial turf padel court documente le nettoyage, le brossage, le contrôle du remplissage, des lignes, des joints et du drainage. Il confirme l'intérêt de tester d'abord l'entretien, mais ses fréquences ne doivent pas être copiées sur une autre référence sans vérifier le manuel du produit posé.
Lorsque le support, la structure ou le vitrage sont aussi concernés, le dossier relève d'une rénovation globale du terrain de padel, pas d'un simple changement de surface.
| Observation | Question à trancher | Suite possible |
|---|---|---|
| Fibres couchées mais continues | Le brossage et le sable ont-ils été suivis ? | Entretien renforcé puis nouvelle observation |
| Joints ouverts sur plusieurs zones | Le support et la méthode de collage sont-ils stables ? | Dépose ciblée ou complète après diagnostic |
| Flaques après pluie | Les pentes et l'évacuation fonctionnent-elles ? | Traiter le support avant le nouveau gazon |
| Usure concentrée aux zones de jeu | L'usage dépasse-t-il la routine d'entretien prévue ? | Adapter référence et calendrier |
| Surface glissante ou rebond irrégulier | Le sable, la propreté et la fibre sont-ils en cause ? | Mesurer, nettoyer et qualifier avant décision |
Choisir une référence sans se limiter à l'échantillon
Un petit échantillon montre une couleur et une texture. Il ne montre pas le comportement du système une fois posé, sablé, utilisé et entretenu. La fiche de la référence, les recommandations de pose et les conditions de garantie doivent être examinées ensemble. Il faut aussi demander comment la surface réagit au rythme d'usage prévu, à la poussière, au nettoyage et aux variations d'exposition du site.
Les conditions de jeu visées doivent être formulées sans promesse vague. Qui utilise le terrain ? À quelle fréquence ? Le site est-il extérieur, couvert ou intérieur ? L'équipe sur place peut-elle suivre le brossage et la propreté ? Ces réponses orientent la décision plus sûrement qu'une appellation commerciale. Pour vérifier l'ensemble du terrain, le guide des dimensions et points de contrôle FIP donne un cadre de questions, sans dispenser de la revue technique du projet.

Préparer et accepter le support

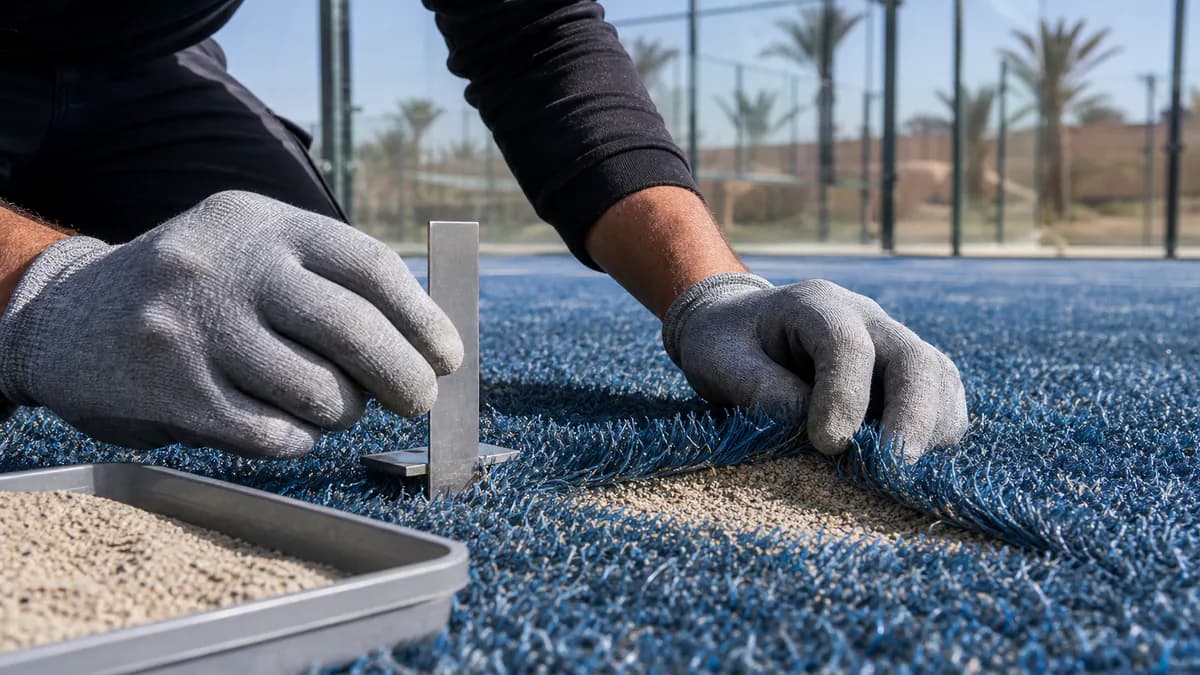

Après la dépose, le support devient enfin visible. C'est le moment de relever les résidus, fissures, zones friables, différences de niveau, traces d'humidité et points bas. Toute anomalie doit recevoir une décision avant la pose. La mention support existant dans un devis ne vaut pas acceptation technique.
| Document ou contrôle | Responsable à nommer | Preuve à conserver |
|---|---|---|
| État après dépose | Entreprise et représentant du site | Photos datées et liste des anomalies |
| Reprises du support | Intervenant du lot concerné | Périmètre, produit utilisé, acceptation |
| Référence du gazon et du sable | Fournisseur du projet | Fiches et quantités du dossier |
| Plan des rouleaux et des joints | Équipe de pose | Implantation validée avant collage |
| Réception de la surface | Entreprise et représentant du site | Réserves, essais visuels, consignes |
Contrôles mesurables avant pose et à la réception
La grille suivante rend les contrôles reproductibles sans imposer de seuil générique. Chaque valeur est comparée à une exigence identifiée dans le dossier du projet. Si cette exigence n'existe pas, elle doit être écrite et validée avant la commande ou avant de masquer le support.
| Contrôle | Méthode documentée | Résultat à archiver | Référence d'acceptation |
|---|---|---|---|
| Planéité et niveaux | Mesures sur une trame numérotée avec l'instrument prévu au protocole | Tableau des points et carte des écarts | Plan approuvé, prescriptions de pose et cadre FIP lorsqu'il s'applique |
| Évacuation de l'eau | Test défini pour le site, heures d'observation et parcours jusqu'à l'exutoire | Plan des zones résiduelles et séquence photo | Protocole du projet et solution de drainage validée |
| Joints et bords | Mesure et repérage de chaque ouverture, décalage ou coupe à reprendre | Plan des lés, longueur concernée et photos | Plan de pose et notice du fournisseur |
| Remplissage | Prélèvements aux points fixes de la grille après brossage | Valeurs par point, référence et lot du sable | Quantité et méthode prescrites pour le système posé |
| Aspect et comportement | Inspection dans plusieurs directions, essais convenus et constat des plis ou zones mobiles | Procès-verbal daté avec conditions d'essai | Cahier des charges et fiche technique du produit |
| Interfaces | Manœuvre des portes, contrôle du filet, des lignes et des seuils | Liste signée des essais et réserves | Plans, notices et périmètre contractuel |
Poser dans une séquence contrôlable

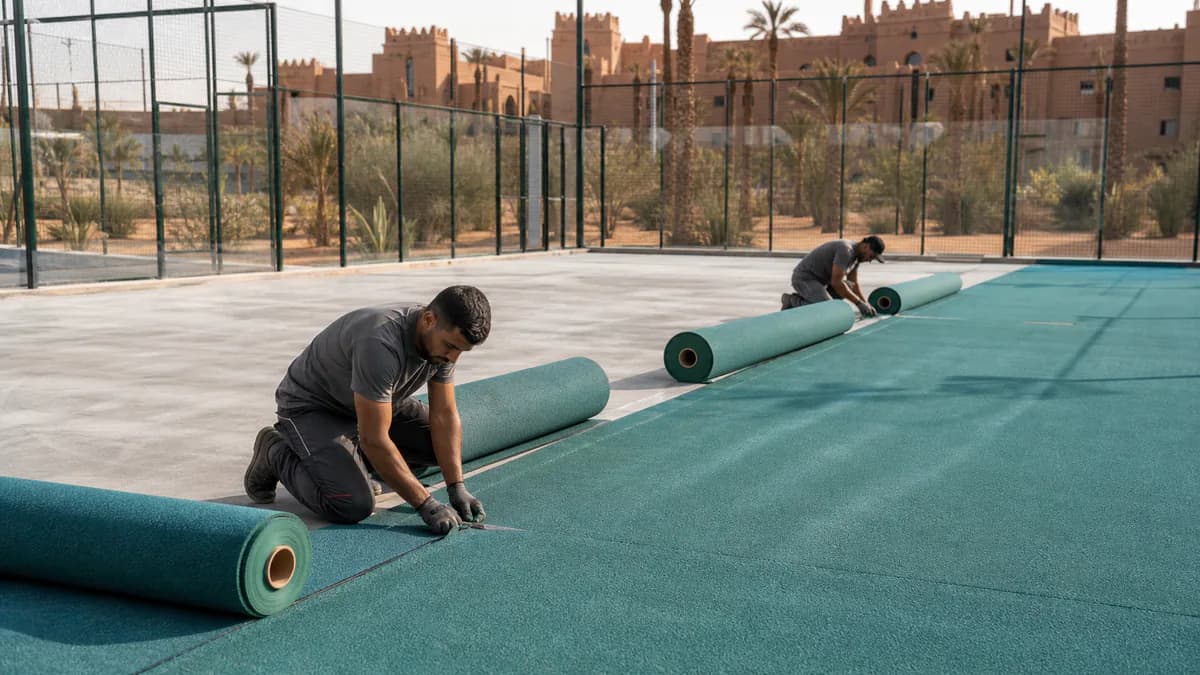

Le stockage protège les rouleaux et les consommables avant la pose. Le déroulage suit le plan préparé, sans improviser les joints autour d'un obstacle découvert trop tard. Les coupes, assemblages et finitions sont vérifiés au fur et à mesure. Le sable est appliqué et réparti selon les prescriptions du système retenu, puis la surface est brossée avec le matériel adapté.
Une installation de terrain de padel au Maroc doit garder une responsabilité claire entre support, fourniture et pose. Si trois intervenants se renvoient ces sujets, la réserve la plus simple devient difficile à fermer. Le contrat précise donc qui accepte le support, qui stocke les rouleaux, qui fournit les consommables et qui intervient si un joint évolue après la remise.
Graphique accessible : chaîne de validation du nouveau gazon
Cette barre suit six validations documentaires. Les chiffres correspondent au nombre de validations obtenues, pas à un délai de chantier, à un niveau de qualité ou à une durée de vie.
| Étape | Validations acquises | Barre |
|---|---|---|
| Diagnostic de l'ancienne surface | 1 sur 6 | ██░░░░░░░░ |
| Référence et usage confirmés | 2 sur 6 | ███░░░░░░░ |
| Support accepté après dépose | 3 sur 6 | █████░░░░░ |
| Plan de pose et consommables validés | 4 sur 6 | ███████░░░ |
| Surface posée et sablée | 5 sur 6 | ████████░░ |
| Réception et entretien remis | 6 sur 6 | ██████████ |
Une commande passée au deuxième niveau reste conditionnelle : le support n'a pas encore été vu. Le responsable du projet doit prévoir cette incertitude dans le périmètre au lieu de la découvrir pendant la pose.

Réceptionner le gazon sans se contenter de la couleur

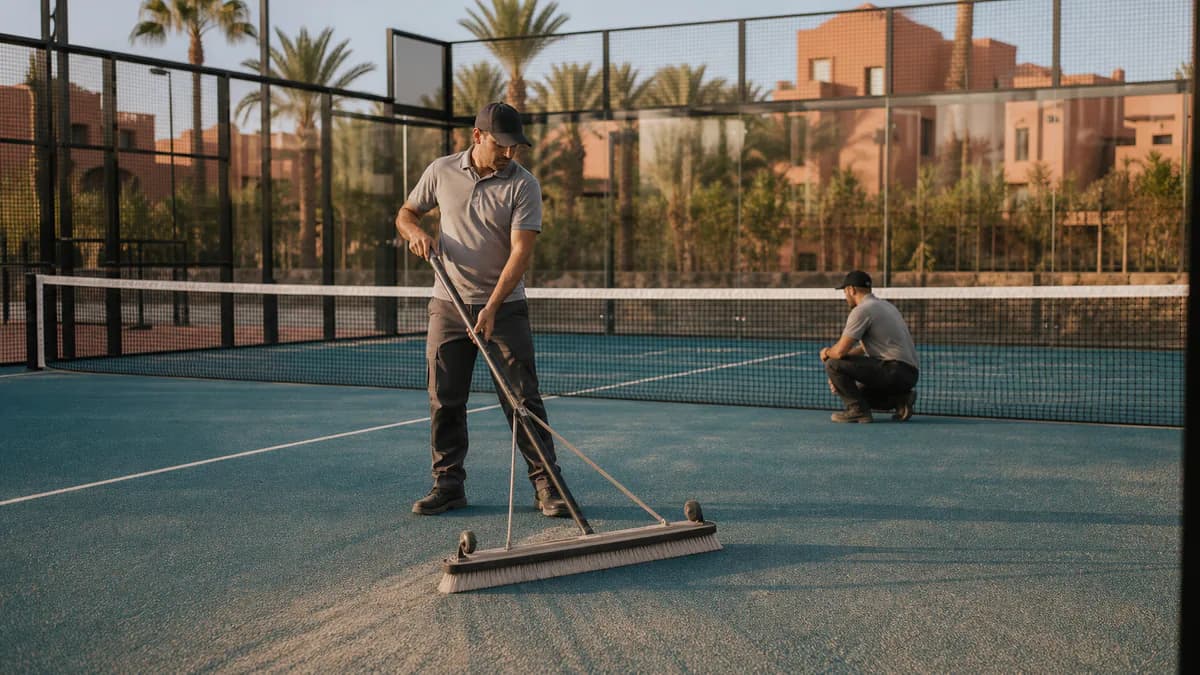

La réception observe la continuité des joints, les bords, les coupes, la répartition visible du sable, les plis, la propreté et l'interaction avec les portes, le filet et les autres équipements. Elle vérifie aussi que les références posées correspondent au dossier. Les réserves sont écrites avant l'ouverture.
Le comportement de la surface évolue pendant sa mise en service. Cela ne justifie pas une réception floue. Le dossier doit préciser les ajustements prévus, la première visite éventuelle et les gestes à réaliser par l'équipe du site. En cas de défaut, le service après-vente terrain de padel a besoin de la référence, des photos, de la date d'apparition et de l'historique d'entretien pour qualifier la demande.
Les erreurs qui raccourcissent la valeur de l'intervention
La première erreur consiste à choisir le gazon avant de comprendre l'usure. La deuxième est de déposer sans photographier, ce qui efface une partie du diagnostic. La troisième est d'accepter le support par défaut parce que le planning est serré. Viennent ensuite le stockage exposé, les joints improvisés, le sable non documenté et l'absence de consignes après réception.

Tenir compte du climat et de l'exploitation au Maroc
La chaleur, les UV, la poussière, l'humidité et l'air salin n'affectent pas tous les sites de la même façon. Il faut décrire l'exposition réelle plutôt que cocher une case Maroc. Un terrain extérieur à proximité du littoral, une installation couverte en zone poussiéreuse et une surface intérieure ont des contraintes différentes de nettoyage, de ventilation et de suivi.
Le cheminement de l'eau se vérifie sur place. Les abords, les caniveaux et les points d'évacuation peuvent remettre de la saleté sur une surface neuve. L'organisation compte aussi : qui brosse, qui nettoie, qui contrôle le sable et qui consigne les anomalies ? Un revêtement compatible avec l'usage mais sans responsable d'entretien restera vulnérable.
Construire un devis comparable et un suivi utile
Le devis sépare dépose, évacuation, préparation, reprises éventuelles, fournitures, pose, sable, nettoyage, réception et suivi. Pour comprendre la logique des postes, consultez la grille du prix terrain de padel au Maroc. Aucune fourchette fiable ne peut être donnée sans connaître la surface existante et le support découvert après dépose.
Pour faire qualifier l'état du revêtement et établir un programme cohérent, demandez un cadrage de maintenance terrain de padel. Cette démarche permet de choisir entre entretien, reprise locale et remplacement complet avec un périmètre écrit.
FAQ sur le remplacement du gazon padel
Peut-on poser un nouveau gazon sur l'ancien ?
Cette solution ne permet pas de contrôler correctement le support et ajoute une interface non prévue. Le système doit être étudié dans son ensemble. La dépose reste la méthode qui rend le support visible et vérifiable.
Comment savoir si un entretien suffit ?
Un diagnostic examine la fibre, les joints, le sable, la propreté, le support et le comportement de l'eau. Si la surface retrouve un usage cohérent après entretien et ne présente pas de défaut étendu, le remplacement peut être différé.
Le sable est-il compris dans le remplacement ?
Il doit apparaître explicitement dans l'offre avec sa référence, sa quantité prévue, sa mise en œuvre et les ajustements éventuels. Il ne faut pas le déduire du seul mot gazon.
Quand peut-on rouvrir le terrain ?
La remise en service dépend du système de pose, des produits utilisés, des prescriptions applicables et de la levée des réserves. Le planning est confirmé par l'intervenant responsable, pas par une durée générique.
Que conserver après les travaux ?
Conservez les fiches, références, photos du support, plan des joints, réserves, consignes d'entretien, contacts de suivi et preuves des ajustements. Ce dossier accélère tout diagnostic ultérieur.
À lire ensuite
Articles liés

13 juillet 2026
Rénovation terrain de padel : diagnostic et travaux au Maroc
Une rénovation de terrain de padel commence par un diagnostic du support, de la structure, du vitrage, du gazon et de l'éclairage avant tout devis.

13 juillet 2026
Corrosion terrain padel bord de mer : protéger la structure
Guide de prescription et d'entretien pour limiter la corrosion d'un terrain de padel exposé aux embruns, à l'humidité et aux dépôts salins.

13 juillet 2026
Préparation chantier terrain padel : réussir avant la pose
Le dossier pratique pour préparer le sol, les accès, le drainage et les interfaces avant l'arrivée de l'équipe de pose.
